套磁,别让一封邮件毁掉你的留学机会

当年我发出第一封套磁信的时候,手抖得像筛糠。点了发送键,整整三天睡不着觉——每隔十分钟刷一次邮箱,那种焦虑,简直比等高考成绩还磨人。结果呢?石沉大海。后来我才知道,那封邮件教授可能连打开都没打开。为啥?标题写的“Hello from a Chinese student”,正文洋洋洒洒两千字,从我的童年梦想谈到对人类进步的关怀。现在想想,真是蠢得冒烟。

可这不是个例。每年多少学生栽在这上面——留学申请里的套磁环节,其实是个隐形战场,比标化考试凶险多了。你托福115、GRE330又怎样?一封烂邮件直接让你出局。但这东西偏偏又是门玄学,没人正儿八经教过你,全凭自己瞎摸索。所以今天咱们把它拆开揉碎了聊聊,专门给想帮孩子、帮学生少走弯路的老师家长们看的。毕竟有些坑,我替你们踩过就行了。

先说清楚:套磁到底图个啥?

很多人觉得套磁就是“跟教授混个脸熟”。天真了。在北美、欧洲的学术圈,教授招PhD像招学徒——要能干活、能出活儿,还得对脾气。他们手里的funding就是科研项目的命根子,招错一个人,可能耽误一两年进度。所以套磁的本质,是向潜在的学术老板证明三件事:你懂他的研究;你有能力做他的研究;你俩合得来。

它不是写情书,是写合作意向书。可惜大部分学生把它写成了自传。

教授办公室查看套磁邮件特写
教授办公室查看套磁邮件特写

那有人问了:我背景硬,不套磁直接申不行吗?在某些专业,比如CS、工程,不套磁等于裸申——尤其是那些committee制不明显、教授权力大的学校。我见过一个学生,GPA3.9,论文两篇,申某Top10的CS PhD,没套磁,拒信收得手软。后来他给心仪教授补发邮件,教授回:“I already identified a student months ago, sorry.” 早干嘛去了?套磁不是万能的,但不套磁是万万不能的。

什么时候开始?别等万事俱备

很多家长和学生有个致命错觉:等我语言成绩出来、paper发表、简历完美了再开始。这么想的,基本都赶不上趟了。套磁要提前大半年启动,最理想的时间是申请季前一年的6-9月。为啥?教授回复需要时间,一来二去几轮沟通,你还得读他的论文、写研究提案——这些能在几天内搞定?更何况,好教授名额有限,先到先得。

说实话,我还见过更夸张的案例:有学生从大二下就开始布局,每周读目标教授的新论文,做笔记,慢慢渗透。这听起来像卧底,但效果奇佳。大部分人做不到这么早,但至少提前半年,把想套的教授名单列出来,排好优先级。

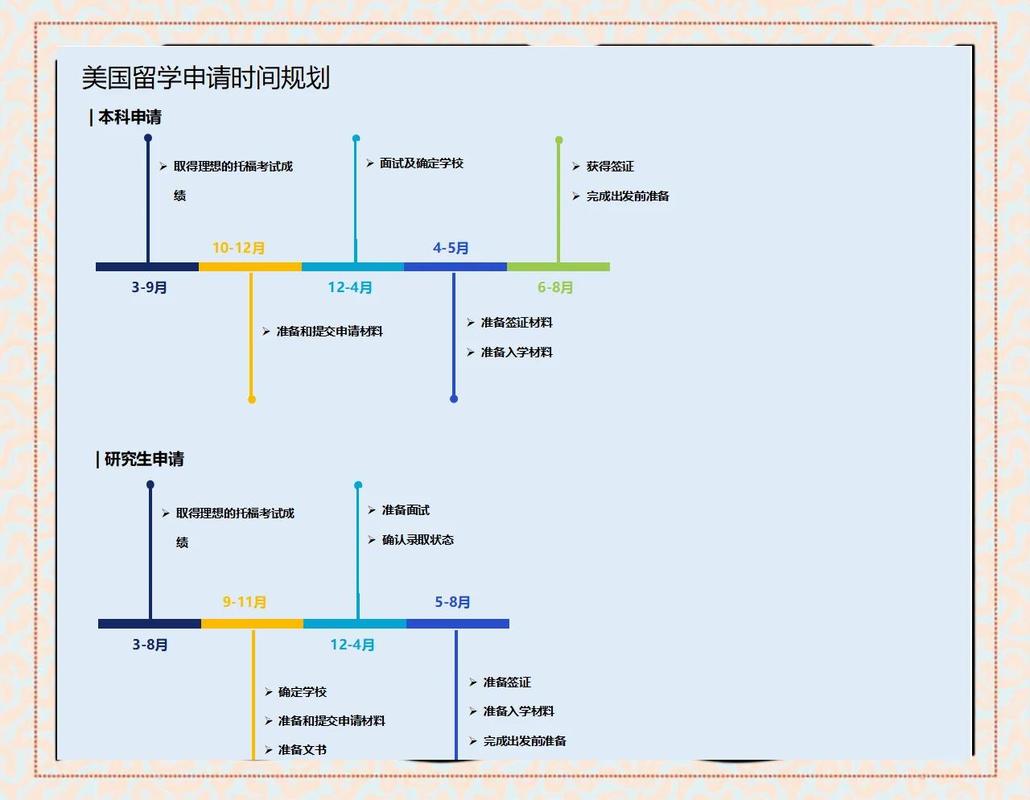

留学套磁时间规划甘特图
留学套磁时间规划甘特图

问:孩子还没定研究方向,能套磁吗?
答:能,但得换个思路。别直接说“我对你的研究感兴趣”,而是说“我对你领域内的XX问题有浓厚兴趣,正在探索”。这需要你做足功课——至少把教授近三年的论文摘要过一遍,找到让你真正兴奋的点。如果连这都做不到,那还是先想清楚方向吧,别拿教授当职业规划师。

一封高回复率邮件的骨架与血肉

怎么写?先忘掉你从小到大的作文套路。别来“尊敬的XX教授,您好!”这种八股开头。标题要直接,最好带关键词和你的价值,比如“Inquiry about PhD position in robotic grasping – experienced with ROS and deep learning”。教授每天收百封邮件,标题决定生死。正文不超过300词,结构就四段:

  • 第一句戳中痛点:直接提他最近哪篇paper让你眼睛一亮,具体到某个figure或观点。别说“I read your paper and found it interesting”,这等于废话。要说“Your 2023 CVPR work on implicit neural representations solved the resolution bottleneck I struggled with for months”。
  • 第二段亮肌肉:不是罗列奖项,而是用两三句话讲你做过什么和人家研究相关的事。哪怕是个课程项目,只要方向对路,比你拿过数学竞赛奖管用一百倍。
  • 第三段抛钩子:提一个具体的、你思考过的问题,或者一个潜在的研究idea。别怕幼稚,教授看重的是你的思考过程。比如“I’m curious if your framework can be extended to dynamic scenes without retraining, perhaps by adding a temporal consistency loss?”
  • 结尾干净利落:附上CV和成绩单,别求回复,别写“期待您的回信”。

就这样。多一个字都嫌多。

问:教授回复很官方,比如“thanks for your interest, please apply through the system”,还有戏吗?
答:太正常了!别玻璃心。这种回复说明两点:一,你邮件合格,没被直接扔垃圾箱;二,教授在观望,或者他/她暂时没funding决定。你要做的不是放弃,而是继续跟进——每两个月发一次更新,比如“我最近复现了您的某个算法,发现在XX场景下准确率提升了3%”,或者“我写了一篇关于XX的preprint,想请教您”。保持专业,别烦人。我见过跟进八个月最后拿到offer的学生,这就是韧性。

那些让你前功尽弃的坑

说几个血泪教训。

群发邮件:教授们私下是会交流的。同一封邮件换个名字发给十个教授?等着进黑名单吧。每封套磁信必须高度定制,连排版都不能重复。

不懂装懂:有些学生为了套近乎,硬说读过教授所有的论文,结果一问三不知。别作死。诚实地说“我只读了近两年的几篇代表作”反而显得尊重对方时间。

过度推销自己:邮件里别写“我是最优秀的申请者”之类的话。让事实说话。你的项目经历、代码、论文链接放那儿,教授自己会判断。

留学申请套磁常见错误对照表
留学申请套磁常见错误对照表

还有一点特容易忽略——别在周末或半夜发邮件。教授也是人,周末看到工作邮件本能反感。周二到周四上午发,回复率最高。这是我拿几百封邮件测试出来的,信不信由你。

最后聊聊心态。套磁不是求人,是双向选择。你也在筛选教授——回复敷衍、脾气古怪的,趁早避坑。我带过的一个学生,套磁时被某大牛教授各种刁难,后来选了另一位年轻AP,结果四年发了六篇顶会,比跟着大牛的同学还顺。所以,别跪着套磁,站直了,展示那个有思想、有热情、能搞科研的自己。成了,是缘分;不成,说明那儿本就不适合你。

说到底,留学申请里的这第一封套磁信,写的是你的学术品位和沟通诚意。它不保证结果,但绝对能让你在起跑线上领先一个身位。别等到别人都占了坑,你还在纠结第一句话怎么写。

免责声明:市场有风险,选择需谨慎!此文仅供参考,不作买卖依据。如有侵权请联系删除。
